礼炮迎新向前!向前! ——玉科东三维地震采集纪实
“项目要求在春节前完成采集,我们也是铆足了劲加快采集速度,大家也都盼着能早点回家过个团圆年。”2022年元旦当天,在玉科东三维地震项目采集工地上,东方物探西南分公山地三队施工组组长刘军抑制不住心头的激动开心地说道。一大早,员工们在欢笑声中对着太阳喊出“新年快乐!塔里木石油物探人快乐!”随后用地震炮声开启新年第一天的作业。
数九严寒的塔克拉玛干沙漠腹地,一早一晚的气温都达到零下 20 多摄氏度。山地一队承担的油田玉科东三维地震采集项目,已连续多日采集都稳定在 1400 炮以上。在员工们热火朝天的干劲中,项目采集进入“快车道”,疾驰向前。“地表有沙丘、浮土和国家级胡杨林保护区,项目工期紧、任务重、标准高,工区内兄弟单位的同期采集交叉干扰,过往的车辆都给采集施工带来较大的影响。”在物探驻地,山地三队党支部书记、副经理钟骥谈了项目施工存在的难题。

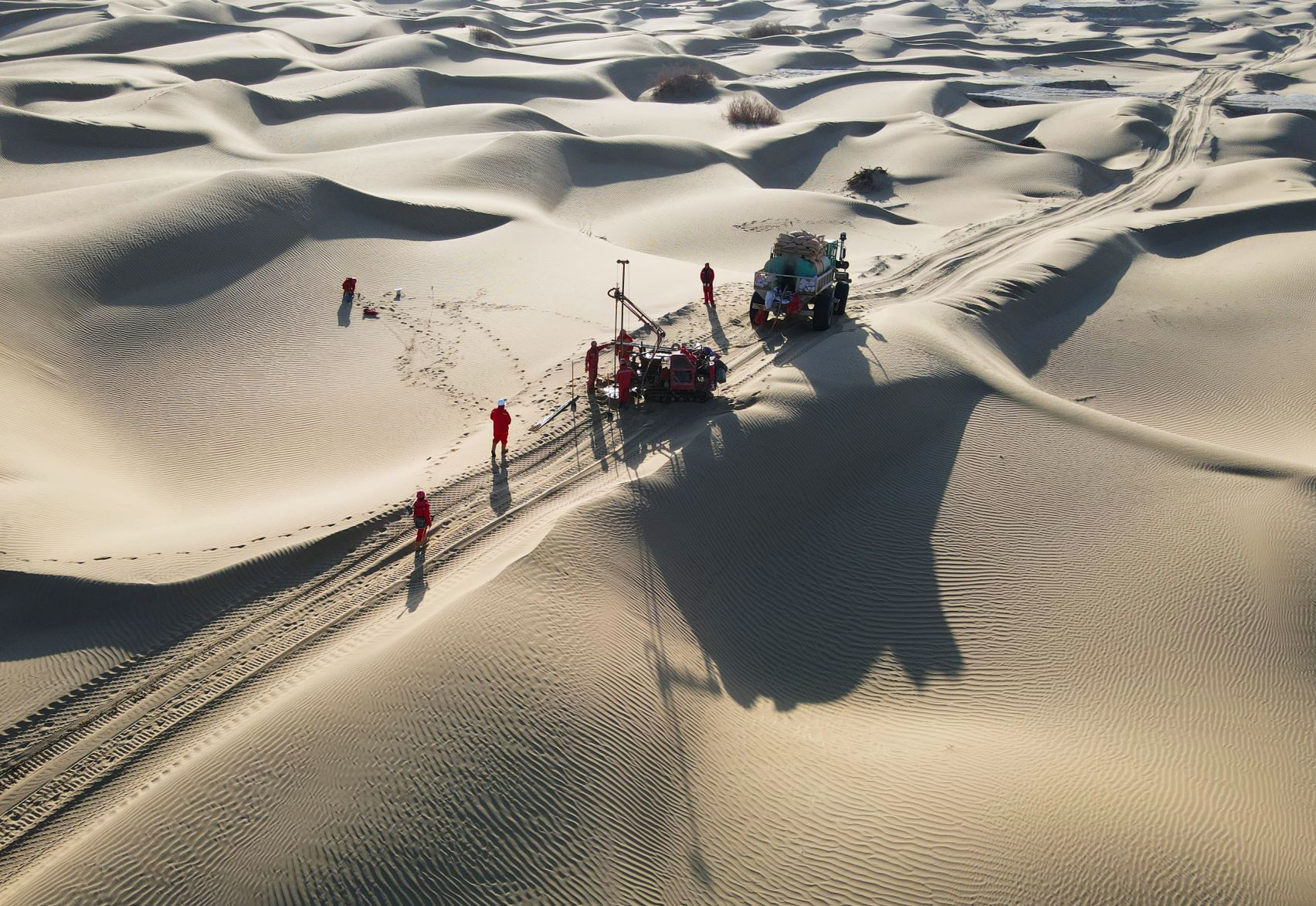

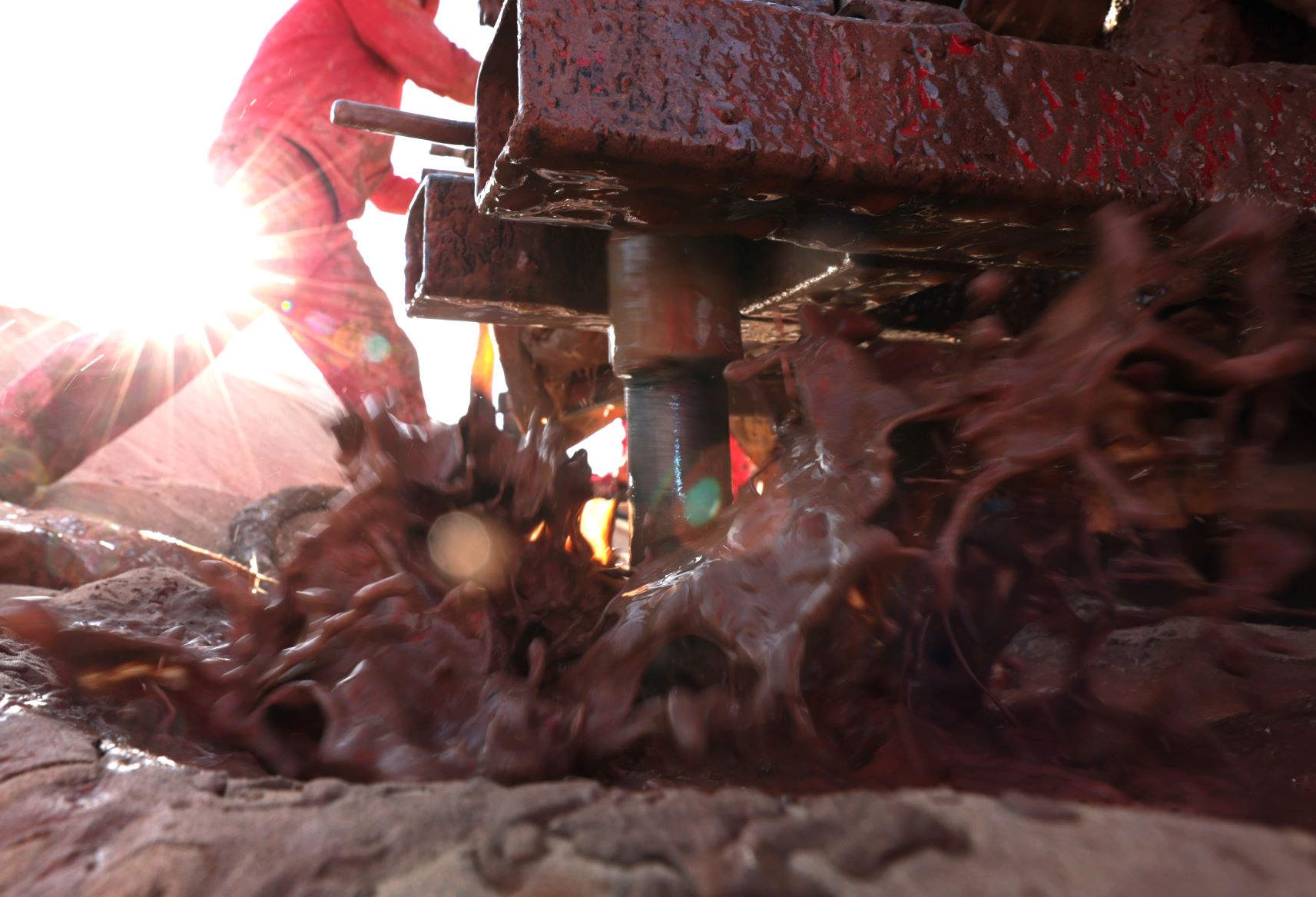

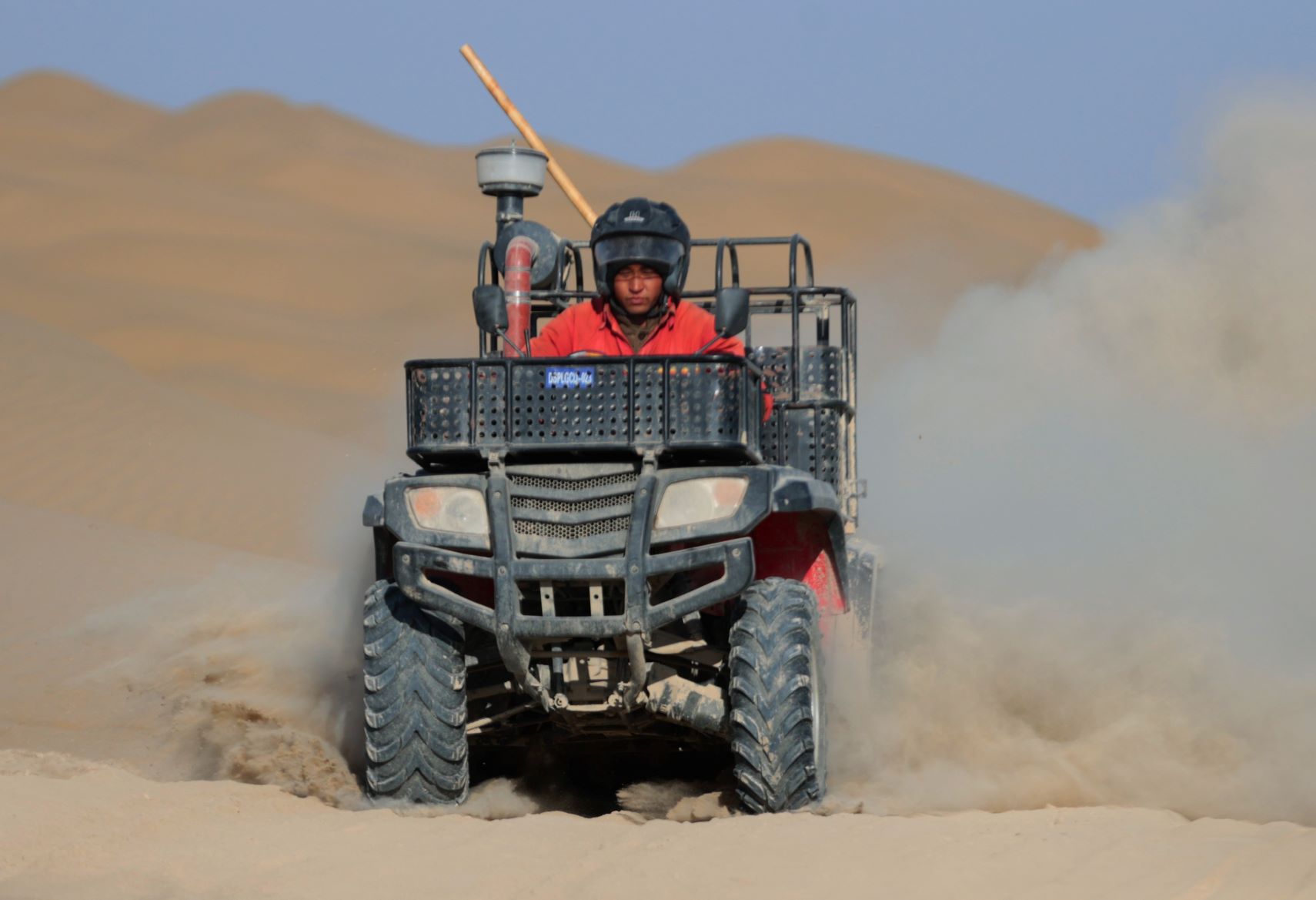

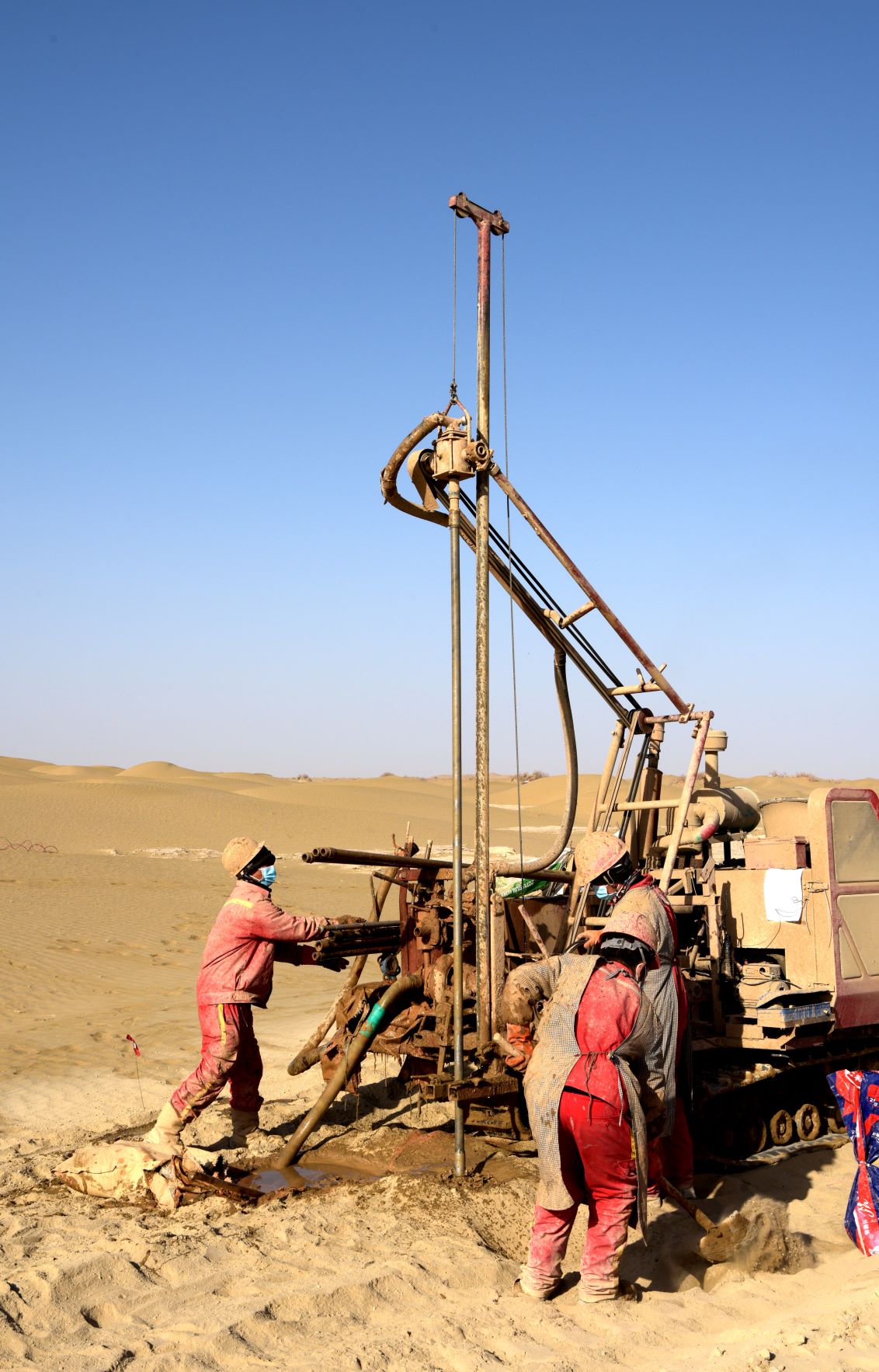

事不畏难,惟有实干。自2021年10月16日开工以来,山地三队集中各专业队优秀技术人员,精细踏勘、精心设计、周密部署,制定了详细的作业计划书,先后投入施工人员 1300余人,调集车辆200多辆。寒风凛冽战鼓催,石油红装采集忙。在项目进入全面采集作业后,员工们每天冒着沙漠寒风,在浮土中钻井、在胡杨林里布线,让亘古沙海喧腾起来,鼎沸的人声和机器轰鸣,为区块的勘探开发敲击着奋进的鼓点。为节省时间,他们都背着干粮,中午就不回营地吃口热饭了。

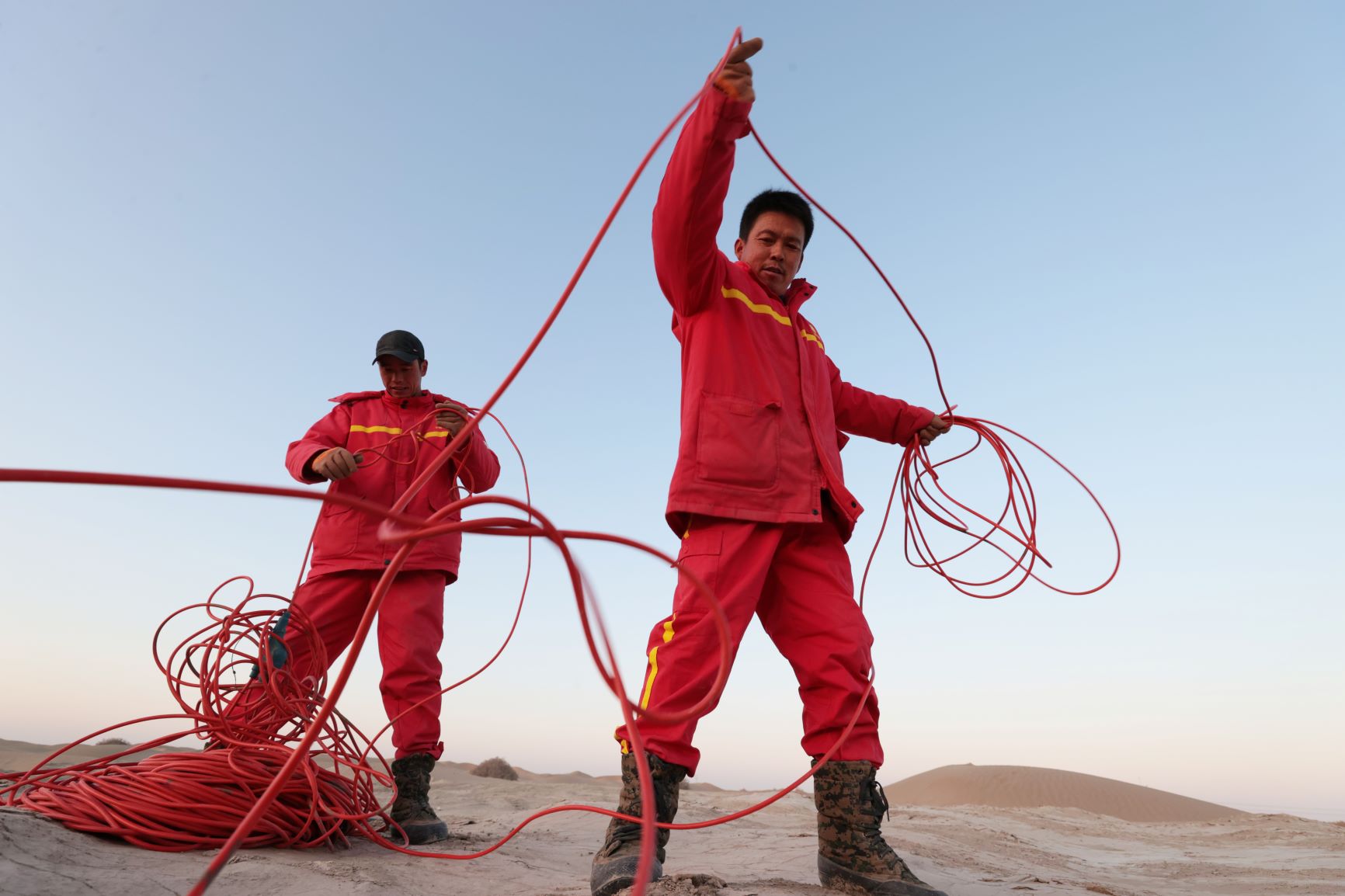

为把该项目打造成油田精品工程,山地三队大力弘扬铁一般的信仰、铁一般的信念、铁一般的纪律、铁一般的担当“四铁”队伍文化,狠抓工序创新,采取钻、下一体化模式。采集中,查线班夜宿沙海,构建半小时工作圈,快速反应排除故障,保障采集施工高效推进。同时,制定落实冬季“八防”管控方案及其保障措施,严格执行涉爆作业标准,加强营地安全用电,严禁携带火种进入国家级胡杨林保护区作业,确保重大作业风险受控。
经过两个多月艰苦鏖战,截至2021年12月31日,测量施工全部完成;钻下一体化完成52280口,占比95.8%,采集完成40539炮,占比74.2%,项目综合进度达85.3%,资料质量优于合同指标要求。
