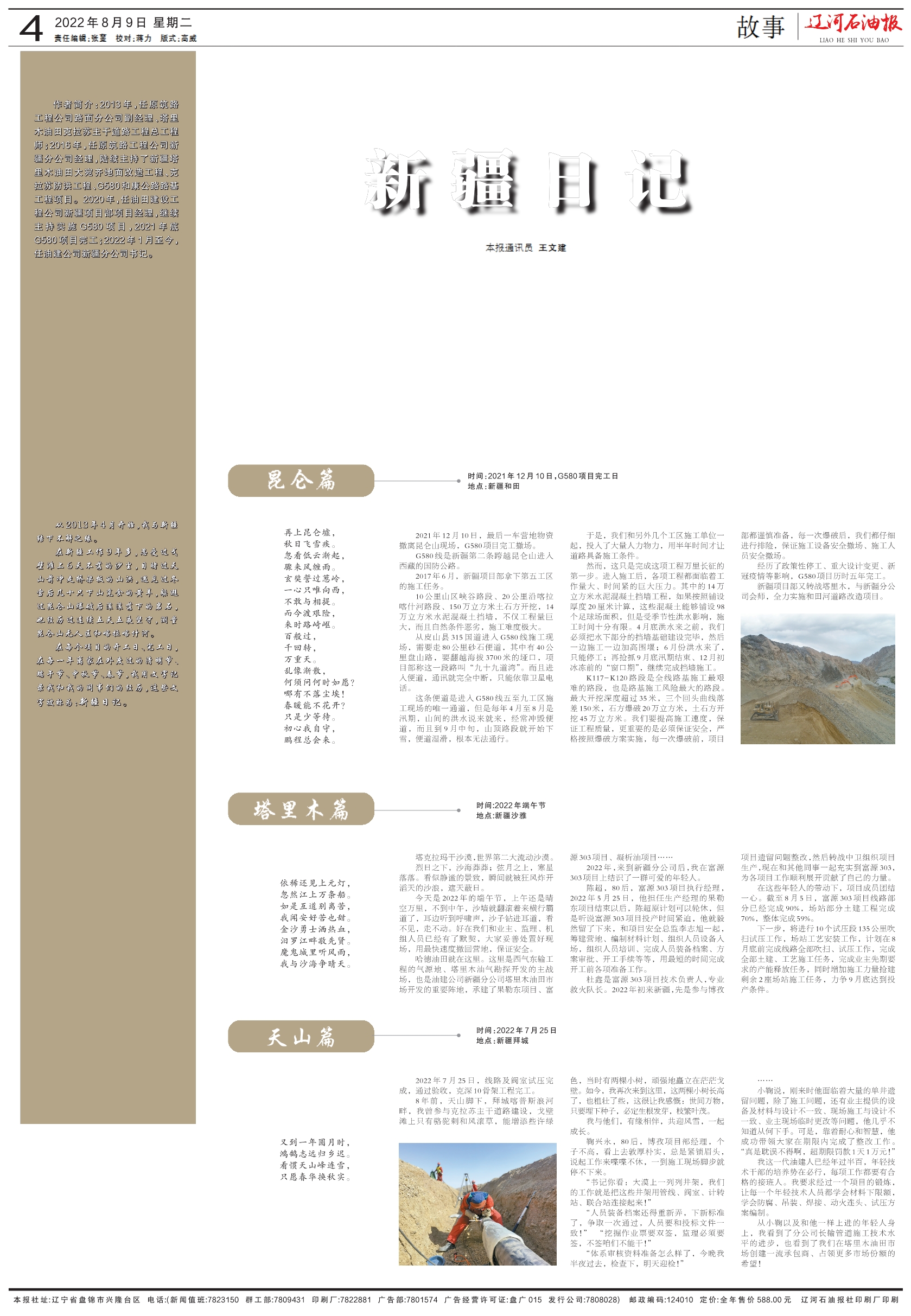

新疆日记

作者简介:2013年,任原筑路工程公司路面分公司副经理、塔里木油田克拉苏主干道路工程总工程师;2016年,任原筑路工程公司新疆分公司经理,陆续主持了新疆塔里木油田大宛齐地面改造工程、克拉苏防洪工程、G580和康公路路基工程项目。2020年,任油田建设工程公司新疆项目部项目经理,继续主持实施G580项目,2021年底G580项目完工;2022年1月至今,任油建公司新疆分公司书记。


在每个项目的开工日、完工日,在每一年离家在外度过的清明节、端午节、中秋节、春节,我用文字记录我和我的同事们的经历,这些文字被称为:新疆日记。


从2013年4月开始,我与新疆结下不解之缘。


在新疆工作9年多,忍受过戈壁滩上6天不落的沙尘,目睹过天山前冲走桥梁板的山洪,遇见过冬雪后几十只下山觅食的黄羊,躲避过昆仑山爆破后滚滚落下的岩石,也经历过连续五天五夜坚守,测量昆仑山无人区和喀拉喀什河。


昆仑篇


时间:2021年12月10日,G580项目完工日


地点:新疆和田


再上昆仑墟,


秋日飞雪疾。


忽看低云渐起,


骤来风缠雨。


玄奘誓过葱岭,


一心只唯向西,


不敢与相提。


而今渡艰险,


来时路崎岖。


百般过,


千回转,


万重天。


乱像渐散,


何须问何时如愿?


哪有不落尘埃!


春暖能不花开?


只是少等待。


初心我自守,


鹏程总会来。


2021年12月10日,最后一车营地物资撤离昆仑山现场,G580项目完工撤场。


G580线是新疆第二条跨越昆仑山进入西藏的国防公路。


2017年6月,新疆项目部拿下第五工区的施工任务。


10公里山区峡谷路段、20公里沿喀拉喀什河路段、150万立方米土石方开挖,14万立方米水泥混凝土挡墙,不仅工程量巨大,而且自然条件恶劣,施工难度极大。


从皮山县315国道进入G580线施工现场,需要走80公里砂石便道,其中有40公里盘山路,要翻越海拔3700米的垭口,项目部称这一段路叫“九十九道湾”。而且进入便道,通讯就完全中断,只能依靠卫星电话。


这条便道是进入G580线五至九工区施工现场的唯一通道,但是每年4月至8月是汛期,山间的洪水说来就来,经常冲毁便道,而且到9月中旬,山顶路段就开始下雪,便道湿滑,根本无法通行。


于是,我们和另外几个工区施工单位一起,投入了大量人力物力,用半年时间才让道路具备施工条件。


然而,这只是完成这项工程万里长征的第一步。进入施工后,各项工程都面临着工作量大、时间紧的巨大压力。其中的14万立方米水泥混凝土挡墙工程,如果按照铺设厚度20厘米计算,这些混凝土能够铺设98个足球场面积,但是受季节性洪水影响,施工时间十分有限。4月底洪水来之前,我们必须把水下部分的挡墙基础建设完毕,然后一边施工一边加高围堰;6月份洪水来了,只能停工;再抢抓9月底汛期结束、12月初冰冻前的“窗口期”,继续完成挡墙施工。


K117-K120路段是全线路基施工最艰难的路段,也是路基施工风险最大的路段。最大开挖深度超过35米,三个回头曲线落差150米,石方爆破20万立方米,土石方开挖45万立方米。我们要提高施工速度,保证工程质量,更重要的是必须保证安全,严格按照爆破方案实施,每一次爆破前,项目部都谨慎准备,每一次爆破后,我们都仔细进行排险,保证施工设备安全撤场、施工人员安全撤场。


经历了政策性停工、重大设计变更、新冠疫情等影响,G580项目历时五年完工。


新疆项目部又转战塔里木,与新疆分公司会师,全力实施和田河道路改造项目。


塔里木篇


时间:2022年端午节


地点:新疆沙雅


依稀还见上元灯,


忽然江上万条船。


如是互道别离苦,


我闻安好苦也甜。


金沙勇士洒热血,


汨罗江畔敬先贤。


魔鬼城里听风雨,


我与沙海争晴天。


塔克拉玛干沙漠,世界第二大流动沙漠。


烈日之下,沙海莽莽;弦月之上,寒星落落。看似静谧的景致,瞬间就被狂风炸开滔天的沙浪,遮天蔽日。


今天是2022年的端午节,上午还是晴空万里,不到中午,沙墙就翻滚着来横行霸道了,耳边听到呼啸声,沙子钻进耳道,看不见,走不动。好在我们和业主、监理、机组人员已经有了默契,大家妥善处置好现场,用最快速度撤回营地,保证安全。


哈德油田就在这里。这里是西气东输工程的气源地、塔里木油气勘探开发的主战场,也是油建公司新疆分公司塔里木油田市场开发的重要阵地,承建了果勒东项目、富源303项目、凝析油项目……


2022年,来到新疆分公司后,我在富源303项目上结识了一群可爱的年轻人。


陈超,80后,富源303项目执行经理,2022年5月25日,他担任生产经理的果勒东项目结束以后,陈超原计划可以轮休,但是听说富源303项目投产时间紧迫,他就毅然留了下来,和项目安全总监李志旭一起,筹建营地、编制材料计划、组织人员设备入场,组织人员培训、完成人员装备档案、方案审批、开工手续等等,用最短的时间完成开工前各项准备工作。


杜鑫是富源303项目技术负责人,专业救火队长。2022年初来新疆,先是参与博孜项目遗留问题整改,然后转战中卫组织项目生产,现在和其他同事一起充实到富源303,为各项目工作顺利展开贡献了自己的力量。


在这些年轻人的带动下,项目成员团结一心。截至8月5日,富源303项目线路部分已经完成90%,场站部分土建工程完成70%,整体完成59%。


下一步,将进行10个试压段135公里吹扫试压工作,场站工艺安装工作,计划在8月底前完成线路全部吹扫、试压工作,完成全部土建、工艺施工任务,完成业主先期要求的产能释放任务,同时增加施工力量抢建剩余2座场站施工任务,力争9月底达到投产条件。


天山篇


又到一年圆月时, 鸿鹄志远归乡迟。 看惯天山峰连雪, 只愿春华换秋实。


时间:2022年7月25日


地点:新疆拜城


2022年7月25日,线路及阀室试压完成,通过验收,克深10骨架工程完工。


8年前,天山脚下,拜城喀普斯浪河畔,我曾参与克拉苏主干道路建设,戈壁滩上只有骆驼刺和风滚草,能增添些许绿色,当时有两棵小树,顽强地矗立在茫茫戈壁。如今,我再次来到这里,这两棵小树长高了,也粗壮了些,这很让我感慨:世间万物,只要埋下种子,必定生根发芽,枝繁叶茂。


我与他们,有缘相伴,共迎风雪,一起成长。


鞠兴永,80后,博孜项目部经理,个子不高,看上去敦厚朴实,总是紧锁眉头,说起工作来喋喋不休,一到施工现场脚步就停不下来。


“书记你看:大漠上一列列井架,我们的工作就是把这些井架用管线、阀室、计转站、联合站连接起来!”


“人员装备档案还得重新弄,下新标准了,争取一次通过,人员要和投标文件一致!” “挖掘作业票要双签,监理必须要签,不签咱们不能干!”


“体系审核资料准备怎么样了,今晚我半夜过去,检查下,明天迎检!”


……


小鞠说,刚来时他面临着大量的单井遗留问题,除了施工问题,还有业主提供的设备及材料与设计不一致、现场施工与设计不一致、业主现场临时更改等问题,他几乎不知道从何下手。可是,靠着耐心和智慧,他成功带领大家在期限内完成了整改工作。“真是耽误不得啊,超期限罚款1天1万元!”


我这一代油建人已经年过半百,年轻技术干部的培养势在必行,每项工作都要有合格的接班人。我要求经过一个项目的锻炼,让每一个年轻技术人员都学会材料下限额,学会防腐、吊装、焊接、动火连头、试压方案编制。


从小鞠以及和他一样上进的年轻人身上,我看到了分公司长输管道施工技术水平的进步,也看到了我们在塔里木油田市场创建一流承包商、占领更多市场份额的希望!
