震源施工
引子:2022 年3 月30 日,由长庆物探处280 队实施的苏南4 区三维地震项目在陕西西安通过验收,该项目是长庆物探处近8 年来实施的首个国际作项目,项目被甲方苏南作业分公司评为精品示范工程。
“干项目这么多年,这是起初最没底气的项目!”
“我愿意把苏南4 区项目作为典型示范案例,在道达尔勘探会上分享交流,推动道达尔和BGP 展开合作。”
时隔50 天,苏南4 区项目组成员与苏南作业分公司的地学部主任Edgardo 对项目给予截然相反评价。从没底气到案例可推广,让我们走进现场,看他们如何“逆袭”。
抗严寒 勇毅前行
12 月23 日,苏南4 区施工现场,放线工小陈走到节点检波器前,掏出手机扫码,手机上粉色的暖宝宝格外醒目。
“没见过吧?这可是手机抗寒利器!”小陈向我们介绍。
由长庆物探处280 队实施的苏南4 区地震项目,自2021 年12 月2 日采集启动,2022 年1 月20 日竣工,项目全程在零下20 度以下、极寒天气施工作业。

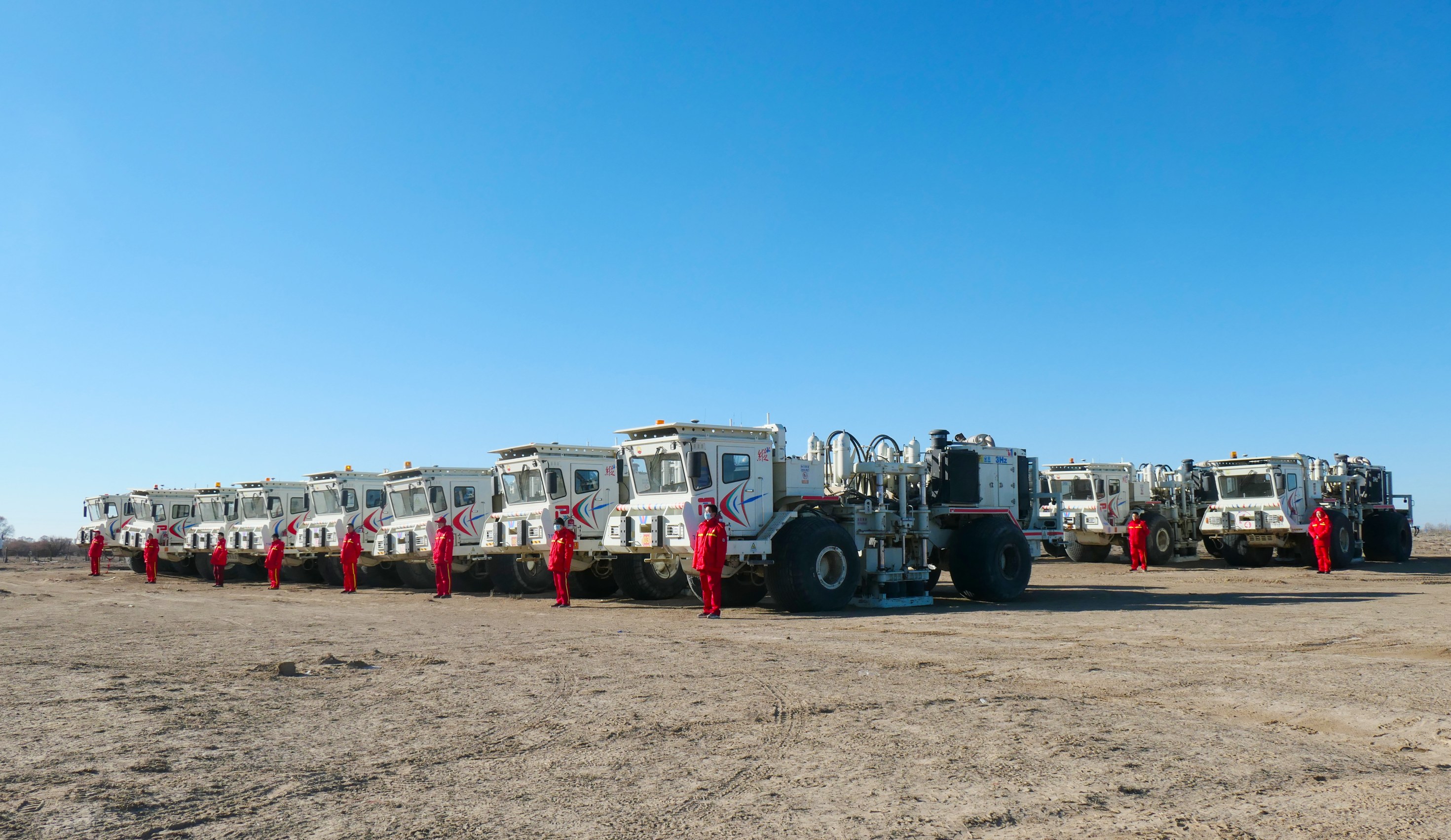

极寒天气下运作项目,拖后一天都可能引起安全、成本巨大风险。为了运作好项目,公司集合长庆物探处、国际部、采集技术中心3 家单位、多个探区优势资源支援保障项目实施。16 台可控震源从塔里木探区跨越千里调度,45000 余台节点仪器从新兴物探处、吐哈物探处短时间集结到位,8 台84#、85# 运输车、139 辆生产运输车辆从辽河物探处、华北物探处日夜疾驰赶赴作业现场,大资源保障形成铜墙铁壁,2150名勘探将士金戈铁马对抗严寒。
在280 队为员工配全配齐劳保防护用品的同时,物探处投入专项资金,为项目配备600kw 发电机,为40 顶帐篷配备160 个电暖器安全供暖,后勤保障组24小时倒班作业,为一线施工人员随时随地提供热水、热饭服务,施工行进到哪,服务保障线就延伸到哪。
1 月的苏里格,寒风凌冽、滴水成冰,冰天雪地覆盖下的农田草原见证着一场“聚力攻坚、奋力加压、追赶超越”的接力赛在你追我赶中高歌猛进。党旗鲜艳、党徽耀眼,勘探健儿在风雪中勇毅前行,工作激情不减、勘探目标不变,生产效率不降。
破困局 精益求精
“ 这是我干过最劳神的项目,每天脑子都在高速运转,没睡过一个囫囵觉。”有着20 多年项目运作经验、8 年物探队经理经历的苏南项目组成员感触深刻。 苏南4 区项目地处苏里格南国际合作区,地表条件复杂多变,设计炮次超过17 万炮,投入手摇钻、四轮钻、人抬水钻等近10 种钻具资源,资源需求量巨大。 然而项目启动之时,恰逢国内多个地震项目同期运作,钻井资源严重不足,按传统三维钻井模式推进,地震采集开炮将“遥遥无期”。
迎面“破局”,长庆物探处成立分管副处长任项目长,生产、安全、设备等7 名科室业务骨干任组员的苏南项目组,进驻项目全程服务支持保障。
项目组进驻项目“三步”破局。第一步,先精心组织,领导280 队自主“造血”。280 队自行购置、加工50余套手摇钻,同步出台激励政策,组织放线工通过培训向钻工转型,自主完成部分钻井任务。第二步,精打细算。以钻井保障为核心,苏南4 区作业现场成立钻井保障专班,配置80 人的搬迁找路、钻具搬迁、管道补给服务保障团队,有效节约钻具搬迁、绕路、补水供给时间,为钻井腾出更多生产时间。第三步,精确计划。发挥智能化地震生产指挥系统优势,项目组缜密分析工区钻井能力与工区复杂工农形势,将传统一次拉通大排列片改进为两拉链短排列片同向生产,借助信息化平
台,对各类钻具区域精准分片、时间精确分段、能力精细分层,最大限度释放各类钻具最大生产能力,有效解决钻井能力与采集效率不匹配尖锐矛盾,成功破局。
求突破 思变求新
置身苏南4 区项目生产指挥中心,看着中心大屏上密密麻麻的代表钻井、排列点位的绿色小点逐渐连片成形,一个大胆的想法从王涛和脑海中喷涌而出。
当前,排列正处于转拉链期,方案部署恰好让部分排列资源闲置下来,东部井炮钻井已基本连片成形,能不能“创造机会”,西边第一拉链震源生产,西边第二拉链井炮同步生产,用双VPM + SSC 井震同步采集?
这是个大胆的想法,在国内还没有先例,有风险,但一旦实现,那就意味着生产效率翻倍。风险与机遇并存。
项目组连夜开会,一拍即合,试! 经过与装备服务处反复沟通,装备服务处同意苏南4 区项目采用服务处科研VPM 编码生产,但使用时间不能超过一周。
这意味着准备+生产,280 队只有不到7 天时间,一分一秒都不能耽误。
第一拉链,井炮加班加点施工,留下可控震源施工区域,高精度航拍最新地表影像资料配合二次人工踏勘,科学精准设计行进路线;第二拉链,井炮钻井每天分段、分区、分时段精准落实部署,计划到哪进度必须同步跟进;工农保障组挨家挨户入户宣传、提前沟通,确保百分百零阻挡;安全组提前隐患排查、制定应急预案,保障万无一失;1 月2 日,国内同一项目双VPM 井震同步采集获得巨大成功,仅2 天时间,为项目创造经济价值超百万元。
2022 年1 月20 日,苏南4 区三维项目提前5 天圆满竣工,并成功创造290 万人/工时安全生产无事故历史记录。一场本没有胜算的攻坚战、一次智慧与汗水交融的艰辛对决,在公司、长庆物探处、长庆物探处280 队的共同努力下,超越自我、突破重围,把困难踩在了脚下,把不可能变成了可能,在苏里格南谱写出一部新时代奋斗凯歌!
