自主研究 自主设计 自主建造 自主运营

中国石油首座采修一体化平台试运行成功

    期次:第21期

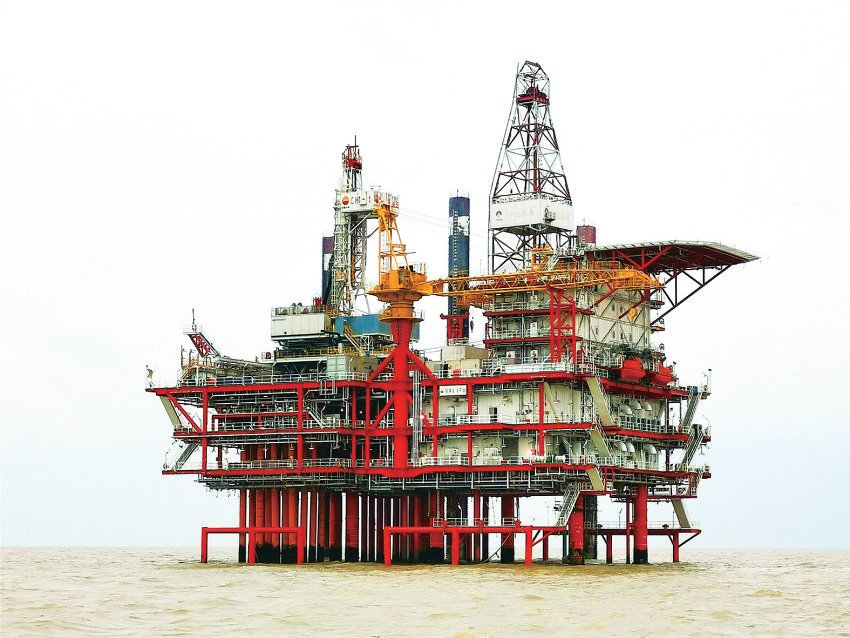

本报讯(记者 周钇 通讯员 张元泽 张桂生)5 月 26 日,由海洋工程公司承建的大港油田埕海1-1平台交付并试运行成功。这是中国石油首座自主研究、自主设计、自主建造、自主运营的海上采修一体化平台。

埕海1-1平台是大港油田在滩海地区打造形成百万吨级现代化油气田、实现油气产量当量 500 万吨并保持稳产的重点项目,是大港油田自营建设的海上第一座采修一体化平台。整个项目涉及专业多、技术新、精度高,且首次采用直桩的桩基式结构,上部组块分体安装,其建造和安装极具挑战性。

在陆地建造中,海洋工程公司海洋工程事业部和工程设计院密切配合、精心策划、高效组织,实现一体化建造技术运用最大化,减少了 10%的高空作业和安装工作量;创新平台连接工艺,建立起统一的坐标监测体系,成功地将巨大的东西两部分模块建造误差控制到了毫米级;修井机建造周期由210天压缩至150天,修井机轨道安装尺寸偏差控制在 3 毫米以内,高于标准要求。

东模块安装是此次海上安装最大的难点和风险点,整个模块 3000 吨,需要同时穿越两个井口平台,最小间隙 70 厘米,同时还要避免碰撞 2 米之外的西模块,这对海上大型吊装的稳定性、精确度都是极大的考验。受寒潮影响,有效作业时间必须控制在 30个小时以内。施工团队将作业工序细化到小时,通过气象分析、精准计算、科学组织和精确就位监测等,经过 28个小时连续奋战,实现模块一次性精准安装就位。

海缆施工也面临着巨大难题。整个登陆浮拖距离长达7千米,需要在潮水来临之前的有效时间内完成施工作业,时间紧、任务重、风浪急,技术人员通过紧急设置中间接力点和海上定位桩,严格管控海缆拖拉受力等措施,保障了浮拖一次性成功。

埕海1-1平台累计完成钢材加工量 9100 吨,铺设电缆 15 万米,安装工艺管 130 吨、管件 2.9 万件、阀门 1800台、设备166台,喷涂油漆9万升,实现一次性无损探伤合格率超过 99%,安全施工近 280 万工时,并创造了中国石油海洋平台修井机模块最快工期纪录、打桩入泥深度纪录和海上模块安装的最大规模纪录。这个项目的成功试运行拉开了大港油田海上自营区“海油海采”的序幕。
